Chargement en cours…
00:03:01

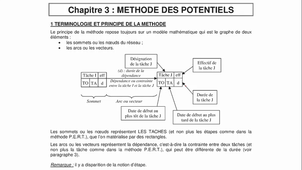

1CoursPotentiel
00:13:10

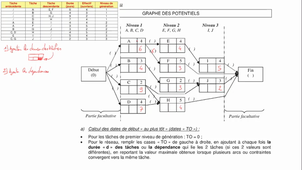

2TOTA
00:03:04

3Marges
00:00:07

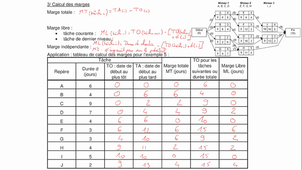

4SolutionMarges
00:01:15

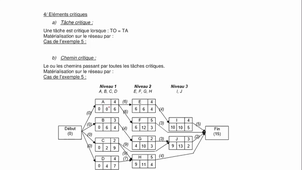

5CheminCritique
00:03:55

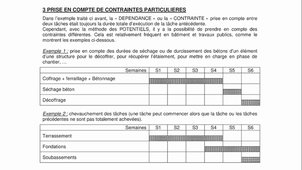

6ContraintesParticulieres
00:04:36

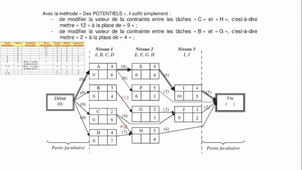

7TOTADependances
00:01:10
8MargesSujet

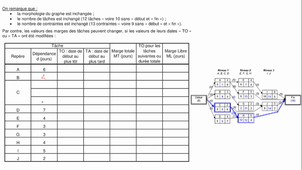

00:00:55

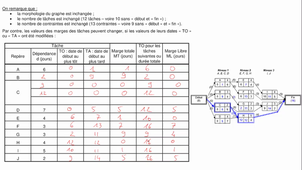

9MargesCorrection
00:01:05

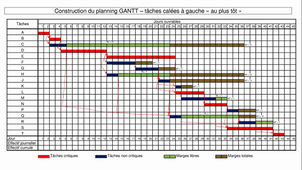

10ExoLiaisons
00:01:39

11ExoLectureMarges
00:02:10

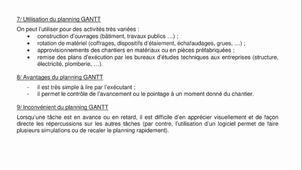

12GANTTConclusions
